Transformation et mise aux normes de l’école Secondaire

  • Mars 2021
  • 1.600.000,00

Petit rappel historique

En 2009, les adolescents porteurs d’un handicap moteur étaient 18 à rejoindre l’école secondaire à Limal : 6 en forme 1 et 12 en forme 4.

Depuis, le nombre d’élèves n’a fait que croître chaque année pour atteindre 85 adolescents en septembre 2021 !

Concrètement, depuis 10 ans, il n’y avait plus de local assez grand pour accueillir tous les élèves dans un même lieu pour les moments de repas ou de récréation.  L’espace « forum » avait été divisé en deux pour disposer d’un local de classe supplémentaire. En cas d’intempéries, la moitié des élèves passaient leur récréation dans les couloirs. Et 3 classes ont été ouvertes dans des containers sur la cour de récréation. L’équipe pédagogique avait aménagé tout l’espace disponible dans l’ancien bâtiment du Gai Savoir à Limal.

Enfin, on notera aussi un très grand besoin de zones de stockage pour les appareillages spécialisés (station–debout, attelles, voiturettes manuelles) qui encombraient les couloirs.

Il devenait difficilement imaginable de perdurer dans ces conditions de travail qui finissent par nuire au bien-être au travail de tous et parfois à la qualité de l’encadrement pédagogique pour des enfants ayant des besoins différents.

Il aura fallu 4 ans pour arriver à récolter les fonds et lancer le permis de bâtir.

  • Le 12 avril 2020 les travaux de MISE AUX NORMES ont commencé à Limal.
  • Le 21 juin 2021 nous accueillions les ministres de l’enseignement Monsieur Dardenne et Madame Désir lors de la pose de la 1ère pierre du projet. Monsieur Tanguy Stuckens, Député-Président du collège Provincial en Brabant wallon nous avait fait l’honneur d’être également présent.
  • Le 1er septembre 2022, l’école accueillait ses 80 élèves et ses équipes dans un nouvel environnement bien adapté et sécurisé, lumineux et spacieux pour le bien-être de chacun.

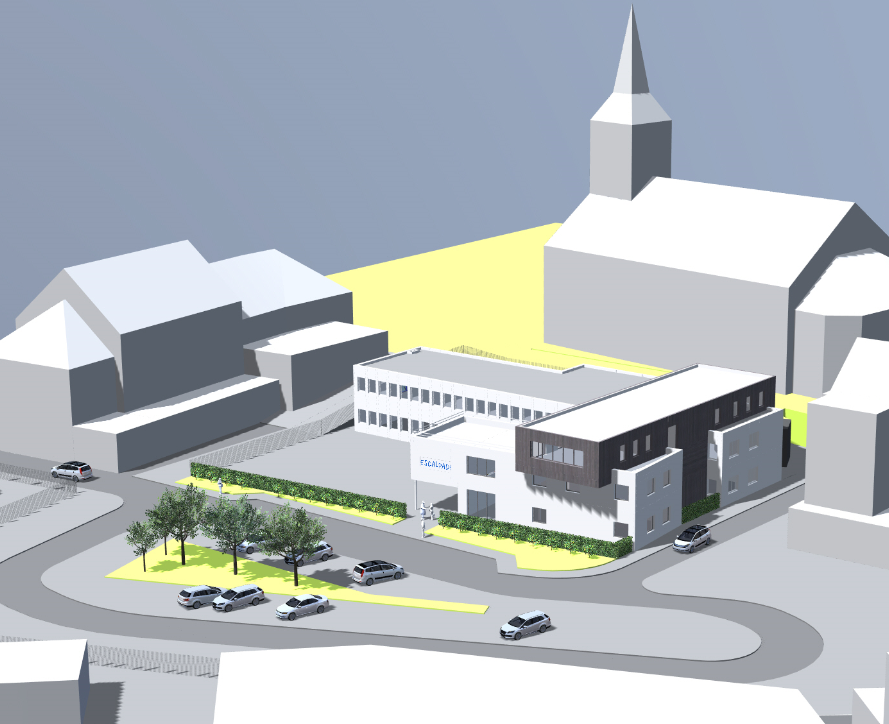

La nouvelle partie est terminée et est constituée d’un rez-de-chaussée, de 2 étages et d'une terrasse soit une surface brute de 842 m².

  • Au rez-de-chaussée
    • 1 grand forum de 110 m²
    • 2e ascenseur adapté
    • 1 classe supplémentaire de 45 m²
    • Des sanitaires adaptés et un hall d’entrée de 41 m²
  • Au premier étage
    • 4 classes de 43 m²
    • Une cuisine adaptée pour les repas et les ateliers
    • Des sanitaires adaptés et hall de 60 m²
  • Au deuxième étage
    • 1 salle des professeurs de 78 m²
    • 1 grande classe de 78 m²
    • 1 bureau de la direction de 15,5 m²
    • des sanitaires adaptés et hall de 41, 5 m²
    • 1 toiture accessible de 115 m²

Nous avons pu nous lancer dans la construction de ce bâtiment grâce à plusieurs financements :

Les sources de financement public :

Grâce à un nouveau PPT - Programme Prioritaire de Travaux - La Fédération Wallonie Bruxelles nous a soutenu avec une participation financière de 720 000€ (= 60% du montant plafond de 1 200 000€). Nous leur en sommes très reconnaissants.

Les différents financements privés :

  • La FONDATION ROGER DE SPOELBERG a proposé de nous aider pour un montant de 400 000 €
  • La Fondation NIF nous a apporté son soutien à hauteur de 200 000 €
  • La Fondation BESIX nous a soutenus pour un montant de 30 000 €
  • Le Fonds Médico-Social ICB nous a soutenus pour un total de 53 000 €
  • Le Rotary Club de LLN nous a soutenus pour un montant de 50 000 €
  • Le Fonds Lokuma Caritas nous a aidés avec un montant généreux de 50 000 €
  • La Province du Brabant wallon nous a aidés pour la rénovation de la cour de récréation pour un montant de 25 000 €

Nous remercions très sincèrement toutes ces Fondations et la FWB pour leur soutien financier exceptionnel.

Les travaux ont pu être réalisés quasi dans les timings initiaux malgré la situation extérieure économique et sanitaire exceptionnelle que nous avons connue ces 3 dernières années.

La seule ombre au tableau est le budget global de cette mise aux normes.

Le coût global initial estimé de ce projet était de 1 543 000 €.

Suite à l’appel d’offre public, ce montant s’élevait à 1 677 000 €.

Malheureusement ayant bénéficié d’un subside public, nous avons dû passer par un appel d’offre public incluant une clause de révision mensuelle autorisant les prestataires à indexer leur devis aux prix des matières premières et de main-d’œuvre dans leur intégralité. L’architecte n’a pas indexé ses honoraires tandis que les entrepreneurs divers l’ont tous fait.

Cette indexation s’élève à un montant supplémentaire de près de 400.000 €, représentant +/- 25% d’augmentation.  A ce jour une des fondations privées a déjà décidé d’adapter son intervention a cette augmentation de 25% avec un montant de 80.000 €.  Il nous reste donc toujours un dépassement budgétaire de 320.000 € à combler.

Nous remercions tout spécialement Monsieur Jacques Lemmers (grand père de Clémence/élève de la classe Cassiopée à Limal) qui a géré bénévolement le suivi du chantier ainsi que Gatien de Radzitzki, professeur à Limal depuis 15 ans pour l’inestimable temps et travail accordés à la réalisation de ces travaux.

Un immense merci à Monsieur Arnauld DEMOULIN, Président bénévole du PO des écoles sans qui ceci n’aurait pas pu se faire

 Informations relatives au chantier.
